江戸川橋通り
最終更新日:2026年8月31日
ページID:000081944
「江戸川橋通り」では、歩道のバリアフリー化と劣化した車道舗装を改善するため、歩道の拡幅工事および車道舗装の改修工事を行います。
路線を南側、北側の2工区に分割し、文京区道と一体的に整備を進めていきます。

路線の概要

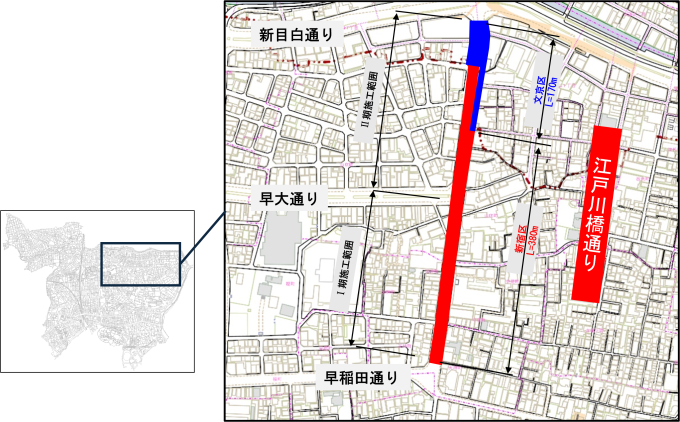

江戸川橋通り (天神町63番地先から文京区関口一丁目21番先)
施工延長:約550m
平均幅員:約20m
施工延長:約550m
平均幅員:約20m
主な整備内容
歩道のバリアフリー化
歩道を拡幅して歩行者空間を確保することで、歩きやすさの向上を図ります。
なお、歩道拡幅に伴い、車道は片側2車線から1車線に変更となります。
駐車枠の整備
切り欠き状に駐車スペースを確保することで、路上駐車を解消します。
自転車通行空間の整備

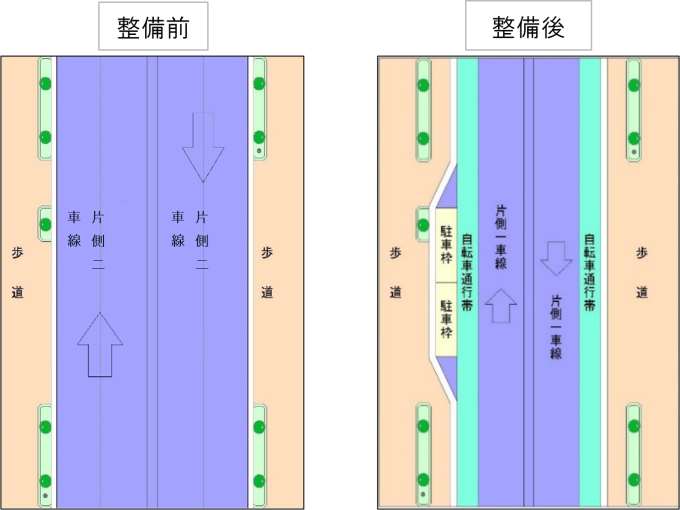

自転車通行帯を整備することにより、歩行者と自転車の交錯を防止します。

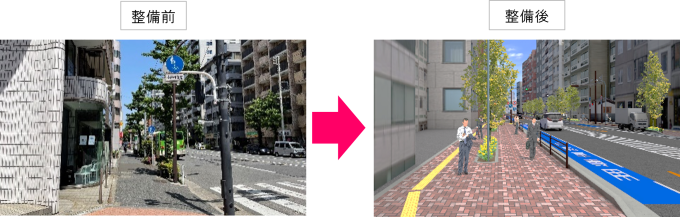

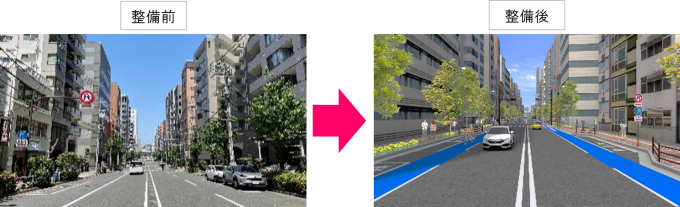

完成イメージ


第1期工事について
第1期工事につきましては、工事を一時休工していましたが、下記のとおり工事を再開いたします。工事期間中、近隣の皆様には、工事に伴う騒音・振動や車道の通行規制などで何かとご迷惑をお掛けする場合もございますが、細心の注意を払い、安全かつ早期完了に向けて工事を進めてまいりますので、何卒、工事へのご理解とご協力をお願い申し上げます。
工事件名 道路改良工事(江戸川橋通り第1期)(その2)
工事場所 江戸川橋通り
新宿区天神町63番地先から山吹町293番地先まで
工事期間 令和8年8月下旬 ~ 令和9年3月下旬(予定)
主な工事内容 ・アスファルト舗装工(車道部)
・インターロッキングブロック舗装工(歩道部)
・視覚障がい者誘導用ブロック設置工
・区画線設置工
工事時間 9:00~18:00
工事件名 道路改良工事(江戸川橋通り第1期)(その2)
工事場所 江戸川橋通り
新宿区天神町63番地先から山吹町293番地先まで
工事期間 令和8年8月下旬 ~ 令和9年3月下旬(予定)
主な工事内容 ・アスファルト舗装工(車道部)
・インターロッキングブロック舗装工(歩道部)
・視覚障がい者誘導用ブロック設置工
・区画線設置工
工事時間 9:00~18:00
