西新宿八丁目成子地区第一種市街地再開発事業

平成26年12月 東京都知事より市街地再開発組合の解散認可を受けました

地区の概要

画像:再開発区域位置図
 本地区は、営団地下鉄丸の内線西新宿駅から西へ約200m、都営地下鉄大江戸線都庁前駅より北へ約500m、JR新宿駅より北西へ約1kmに位置し、南側の放射24号線(青梅街道)、北側の放射6号線(現税務署通り)で挟まれた面積約2.5haの区域です。
 計画地の西側では、東京都施行の北新宿地区再開発事業が進められています。
 平成20年2月に権利変換計画が認可され、平成20年11月に本体工事着手、平成23年12月に竣工、平成26年12月に解散認可を受けました。

事業の概要

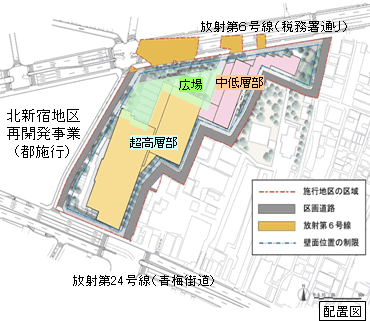

画像:配置図配置図
■区域面積 約2.5ha
■敷地面積 約19,700m2
■施設計画
 延床面積:約179,800m2
 超高層部
  用途:事務所、住宅、
      業務施設
  階数:地上40階、地下3階
  高さ:約190m
 中低層部
  用途:住宅、商業施設
  階数:地上11階、地下2階
  高さ:約38m


再開発事業の歩み

画像:完成写真(放射6号線側から)完成写真(放射6号線側から)
昭和59年12月 成子町会で再開発研究会を発足
   63年 9月 再開発推進会発足
平成13年 8月 放射第6号線都市計画道路事業認可
   14年 7月 都市再生緊急整備地域の指定
         (新宿駅周辺地区)
   15年 7月 都市計画決定告示
         (市街地再開発事業、高度利用地区、地区計画)
        9月 市街地再開発事業の施行地区の公告
   16年 6月 市街地再開発組合設立認可
   20年 2月 権利変換計画認可
   20年 11月 本体工事着手
   23年 12月 本体工事完了
   26年 12月 組合解散

本ページに関するお問い合わせ

新宿区 都市計画部-防災都市づくり課
電話:03-5273-3844(直通)
FAX:03-3209-9227

本ページに関するご意見をお聞かせください

本ページに関するアンケート
本ページの情報は役に立ちましたか?以下の選択肢であてはまるものにチェックを入れてください。
本ページは見つけやすかったですか?以下の選択肢であてはまるものにチェックを入れてください。

区政についてのご意見・ご質問は、ご意見フォームへ。
